2022年1-11月各部门和各单位省市重点项目推进成绩单

内容来源:厦门市建设局 海西晨报 时间:2022-12-15

集中晾晒成绩单

凝心聚力推项目

今日,市建设局、市重点办晒出

1-11月各区、各指挥部、各责任单位

及市属国企单位

推进省市重点项目的成绩单

全力提速重点项目建设

推动厦门市全方位高质量发展超越

晒的是成绩,拼的是干劲

数据显示

▼▼▼

投资任务完成情况

1-11月,全市470个省市重点项目计划投资1373.4亿元,实际完成投资2191.0亿元,完成序时进度计划159.5%,完成年度计划142.9%。

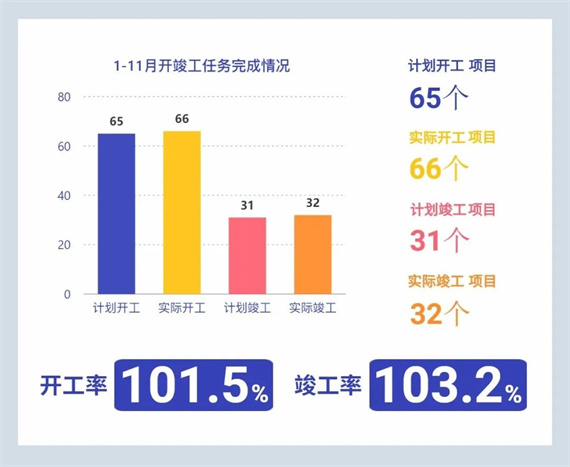

开竣工完成情况

1-11月,计划开工65个,实际开工66个,开工率101.5%;计划竣工31个,实际竣工32个,竣工率103.2%。

征收完成情况

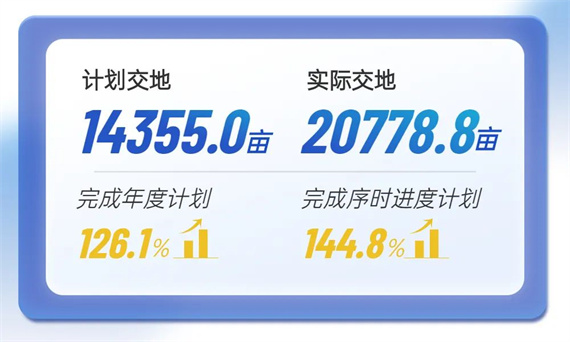

1-11月,计划交地14355.0亩,实际交地20778.8亩,完成序时计划144.8%,完成年度计划126.1%。

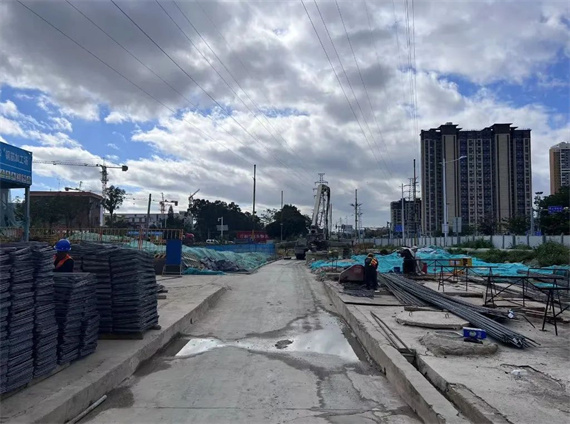

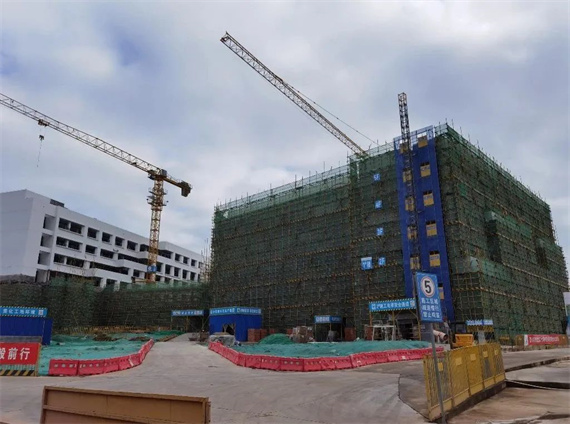

厦门太古翔安新机场维修基地项目施工现场

田墘新村建设工程项目施工现场

翔安职业技术学校新校区施工现场

舫山北二路周边市政基础设施配套工程施工现场

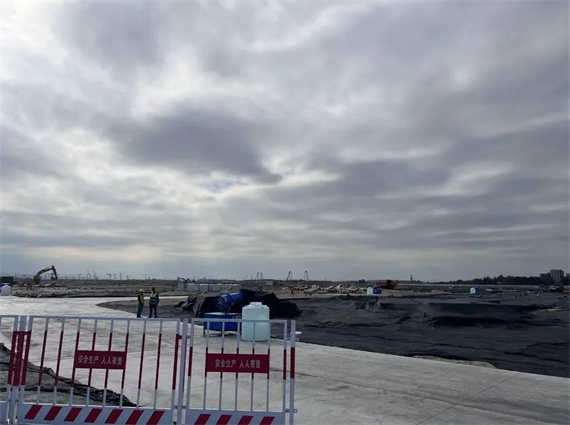

同安工业园区污水处理厂工程施工现场

柑岭中学扩建工程施工现场

在本次晾晒的成绩单中

思明区政府、轨道交通建设指挥部

市建设局、建发集团、同安区政府

在推进省市重点项目上表现突出

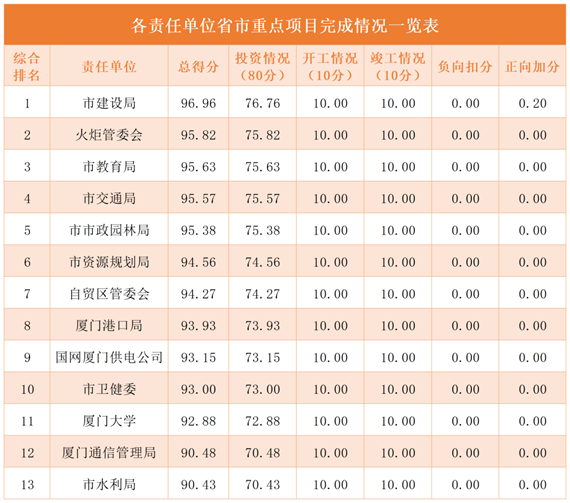

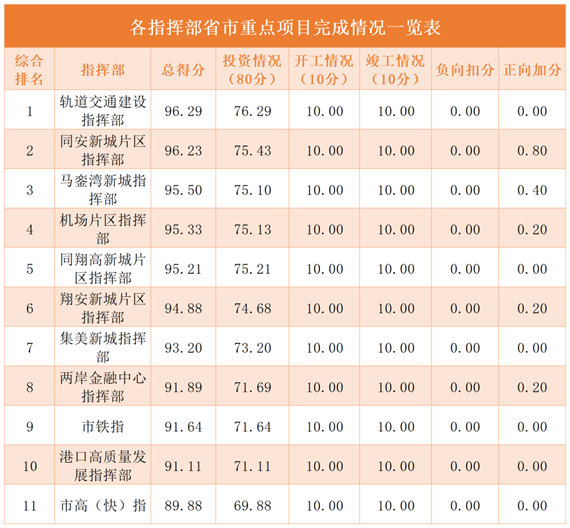

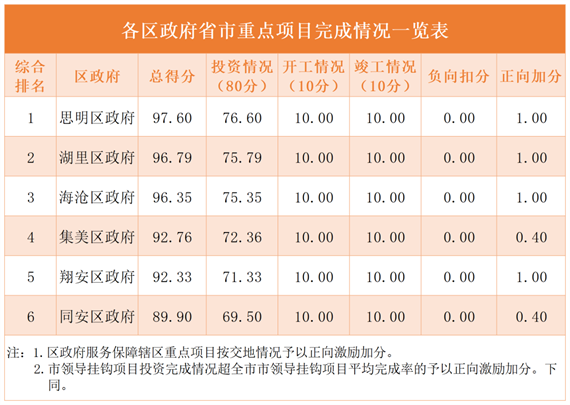

分别在各自的单位类别上位列第一

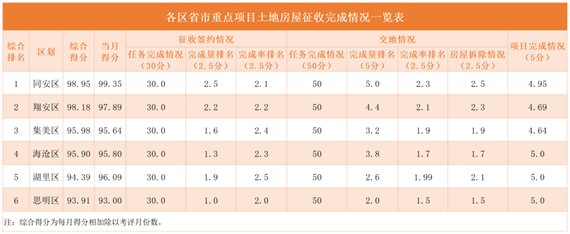

现将1-11月各区、各指挥部、各责任单位及市属国企单位推进省市重点项目完成情况、各辖区省市重点项目土地房屋征收完成情况成绩单公布如下。

01

02

03

04

05

部分项目的建设取得新进展

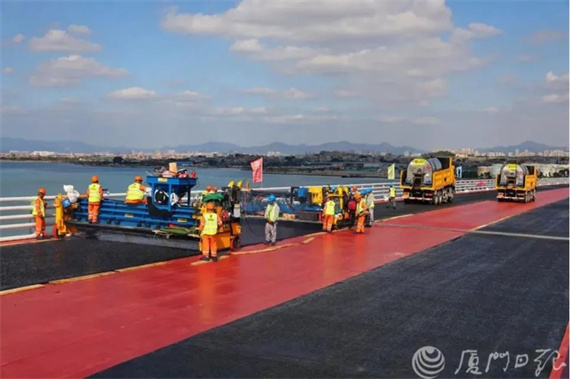

11月8日,翔安大桥海上钢箱梁沥青铺装工作正式启动,预计今年12月底完成,届时大桥主线将初步具备行车条件。据悉,翔安大桥全长约12公里,其中跨海桥梁(海中区)长约3.27公里,桥梁主体主要为预制钢箱梁,钢箱梁沥青铺装面积约11.8万平方米。

翔安大桥海上钢箱梁沥青铺装工作。

11月5日,智慧城市创新中心项目主体结构封顶。项目位于思明区前埔片区,总投资约6亿元,总建设用地面积9951.581平方米,总建筑面积76570平方米,建筑总高度93.4米,计划2023年9月建成投用。项目建成后将重点围绕新型智慧城市、人工智能、大数据等未来产业开展信息技术攻关与产业孵化。

智慧城市创新中心主体结构封顶。

10月28日,厦门市特殊教育学校扩建项目顺利竣工。项目位于思明区原特殊教育学校红线内。项目总投资8499万元,总建筑面积15519平方米,新增教室16间,新增学位146个。项目建成后,更好地促进了厦门市特殊教育的发展,为残疾儿童提供更加良好的教育教学环境。

特殊教育学校扩建项目顺利完成竣工备案。
