419个项目实际投资279.3亿 1-2月厦门市重点项目建设快速推进

内容来源:海西晨报 时间:2022-03-25

记者从厦门市建设局获悉,今年全市419个市重点项目全年计划投资1463.2亿元,1-2月计划投资202.9亿元,实际完成投资279.3亿元,超76.4亿元,完成序时计划137.7%,完成年度计划19.1%,超计划完成投资目标任务。

据悉,今年全年计划开工项目66个,1-2月实际开工15个项目。全年计划竣工项目76个,1-2月实际竣工1个项目。全市52个市重点项目涉及征收。1-2月,计划交地208.60亩,实际交地1528.93亩,完成序时计划732.95%,完成年度计划14.59%。

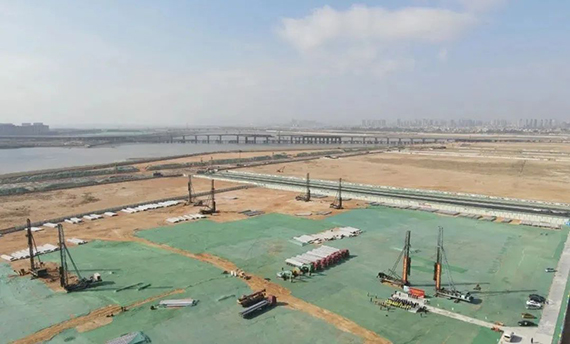

厦门航空产业启动区项目开工仪式现场。


厦门航空产业启动区项目效果图

各领域完成情况方面,产业项目123个,1-2月完成投资77.14亿元,完成率156.76%。社会事业类项目131个,1-2月完成投资48.68亿元,完成率126.67%。城乡基础设施类项目154个,1-2月完成投资98.84亿元,完成率141.57%。新城配套项目11个,1-2月完成投资54.62亿元,完成率120.27%。

具体来看,产业类项目方面,厦门航空产业启动区、火炬科技企业加速器三期等一批项目开工建设。厦门六区助力“碳达峰、碳中和”电网建设项目全面开工,加快构建以新能源为主体的新型电力系统。新经济产业园、厦门软件园三期(西片区)、厦门安乐园殡葬综合体、中航锂电厦门二期、士兰12英寸特色工艺半导体芯片制造生产线建设等一批产业项目正加快推进,将为我市加快高质量发展、赶超目标增添新的动力。


新经济产业园

社会事业类项目方面,机场片区蔡厝高中项目主体结构全面封顶。保障性租赁住房(厦门国际健康驿站一期)项目于3月17日通过竣工验收,将承担国际航班疫情防控任务。苎溪高中、厦门特殊教育学校扩建项目加快建设,教育补短板成效显著。四川大学华西医院、环东海域医院、马銮湾医院全面进入装修施工阶段,岛外文化医疗配套水平不断提升。

城乡基础设施类项目,3月18日,筼筜湖第二排涝泵站及西堤闸工程一期导流改二期导流项目已完成全部工程量,并恢复纳潮能力。厦门新机场(主体工程)、厦门第二东通道(翔安大桥)、轨道交通4号线和6号线、福州至厦门铁路客运专线(厦门段)、国道324复线(同安段)二期完善、厦门北高铁站交通综合配套工程(BRT首末站)等一批城乡基础设施项目加速推进,进一步完善城乡基础设施,提升城市建设品质。
